Proyecto inició ciclo de energización para la expansión de Minera Centinela

Durante febrero, se energizó la Subestación DMC, se repotenció el sistema de transmisión Chacaya–Muelle y concluyó la expansión y energización de Subestación Antucoya, actividades que fueron realizadas sin incidentes.

Durante febrero, se llevaron a cabo importantes hitos de energía del proyecto, los cuales fueron realizados en distintos puntos geográficos donde actualmente se desarrolla el proyecto Nueva Centinela.

Todo comenzó con la exitosa energización de la subestación eléctrica DMC, ubicada en la nueva planta concentradora en construcción, considerada como «el corazón energético» de la nueva infraestructura y que asegurará el suministro necesario para la etapa de expansión de Minera Centinela.

Dicha subestación permitirá distribuir alrededor de 120 MVA de potencia para la nueva planta concentradora, recibiendo energía en 220 kV desde la Subestación Centinela a través de una línea de transmisión de 12,5 kilómetros, que luego se transforma a 23 kV para las etapas de precomisionamiento, puesta en marcha y operación de la nueva planta.

 Dentro del mismo periodo, en una ejecución conjunta con Aguas Esperanza (PV4a – BOOT), se efectuó el repotenciamiento del sistema de transmisión 110 kV Chacaya–Muelle, intervención que permitió aumentar en un 60% la energía disponible para las operaciones del muelle Centinela y entregar la totalidad de la energía requerida para las nuevas moto-bombas del Sistema de Impulsión de Agua de Mar (SIAM II), habilitando así el llenado del acueducto y la futura entrada en operación que abastecerá a la nueva concentradora en construcción.

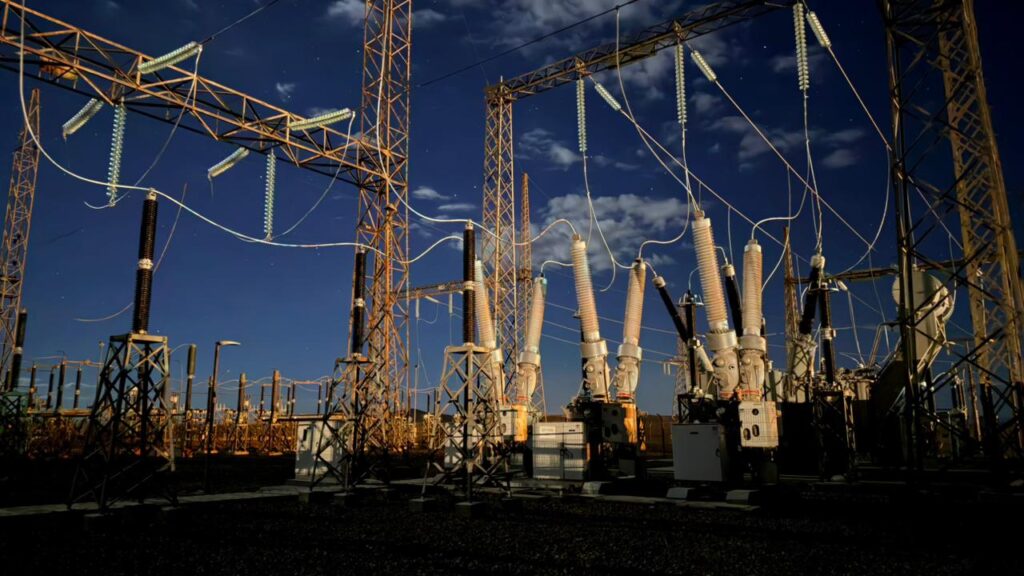

 Junto a lo anterior, al cierre del mes, concluyó con una exitosa construcción, conexión y energización de la expansión de la Subestación Antucoya, asociado al sistema redundante de suministro y transmisión 220/110 kV del SIAM II y SIAM I, el cual fue completado en gestión integrada con la Gerencia que lidera el contrato BOOT, el BOOT y subcontratos, las Superintendencias de Energía Transmisión y Distribución del proyecto Nueva Centinela, la Superintendencia de Insumos Estratégicos de Centinela, con una fuerte colaboración de los equipos de proyectos y soportes a la operación de Minera Antucoya.

La expansión de subestación Antucoya pasa ahora a propiedad de Minera Centinela, la que incluye un autotransformador de 100 MVA y el primer interruptor híbrido del Grupo Minero que es un equipo que concentra en seis metros de ancho dos desconectadores dos transformadores de corriente y un interruptor en tecnología GIS de libre mantenimiento.
